Проект организации демонтажа аварийного здания 1961 года постройки в Хабаровске

Хабаровский край, г. Хабаровск

С чем столкнулся заказчик

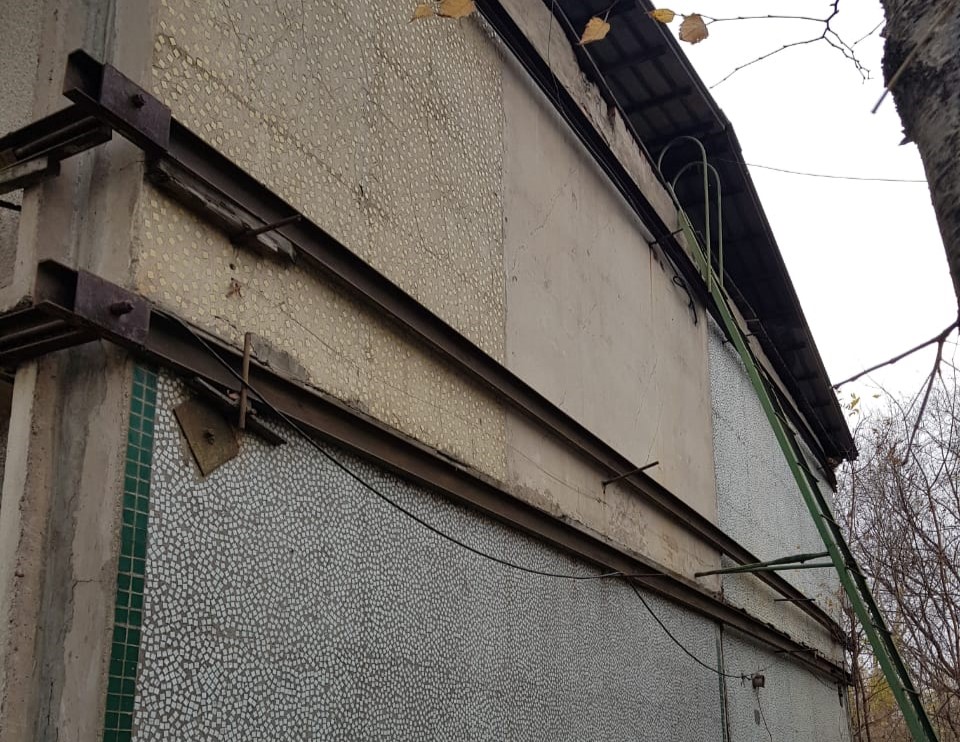

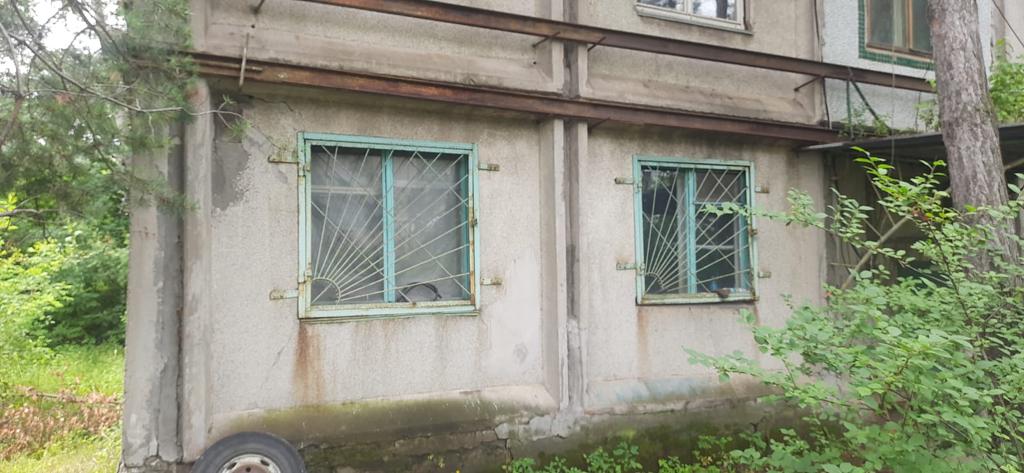

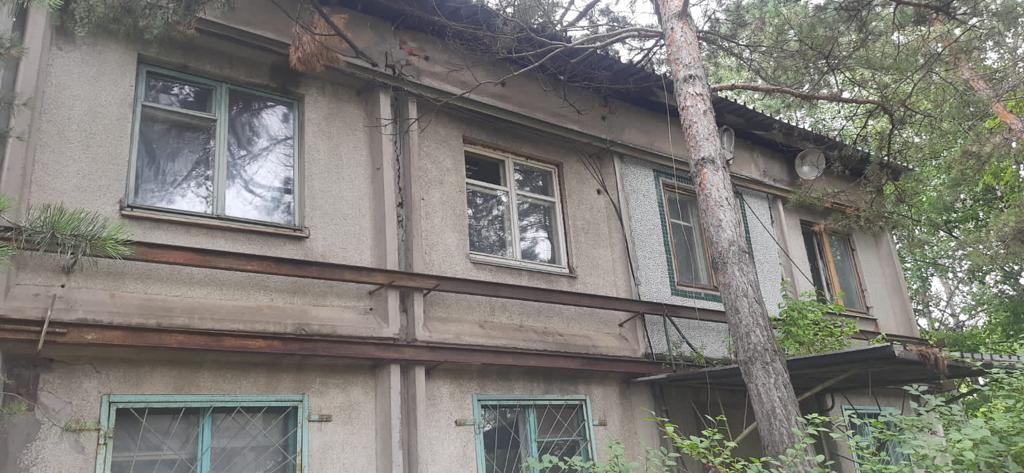

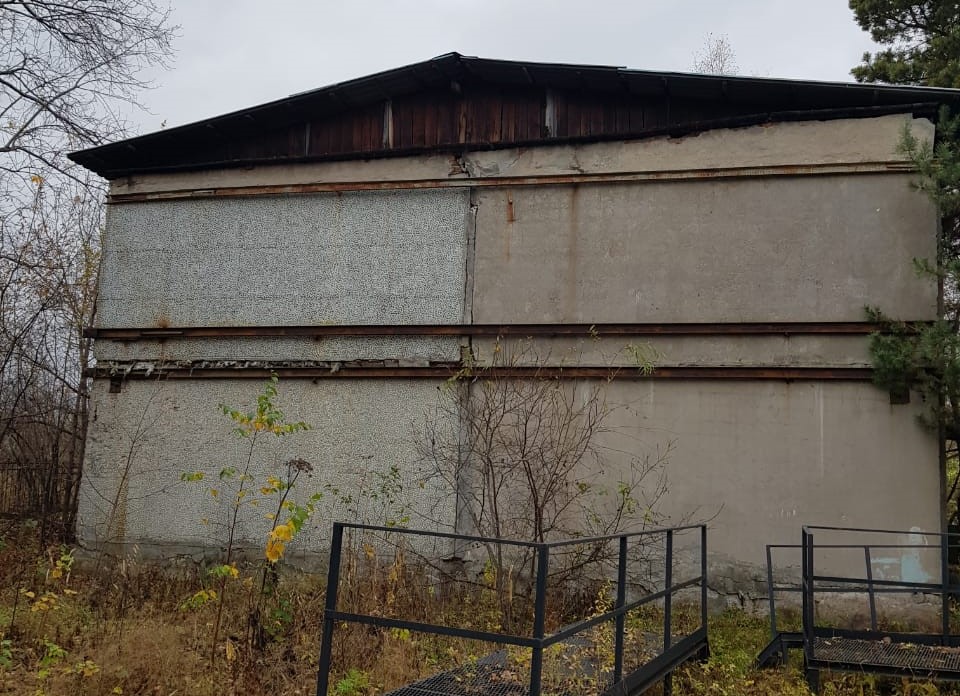

На балансе предприятия находилось нежилое здание, возведение которого было прекращено ещё в 1961 году. Объект эксплуатировался частично, но со временем пришёл в аварийное состояние:

  • отсутствие полноценной исполнительной документации;
  • износ кирпичной кладки и деревянных конструкций кровли;
  • необходимость легального обоснования для сноса объекта капитального строительства;
  • требования к экологической безопасности при обращении со строительными отходами IV класса опасности.

Заказчику нужен был не просто «проект», а решение, которое:

  • снимет риски административной ответственности;
  • обеспечит безопасность при проведении работ вблизи действующих сетей;
  • позволит пройти экспертизу и получить разрешение на демонтаж.

Что было сделано?

Этап Что сделано Нормативная база и инструменты
1. Анализ исходных данных • Изучение технического паспорта БТИ и фотофиксация текущего состояния

• Проверка наличия сведений об инженерных коммуникациях

• Уточнение границ земельного участка и режима санитарно-защитной зоны

ПП РФ № 87, ГрК РФ, СП 48.13330.2019
2. Разработка раздела ПОД • Формирование раздела 7 «Проект организации работ по сносу объекта капитального строительства»

• Описание технологии поэтапного механизированного демонтажа

• Схемы строповки, зонирования опасной территории, последовательности разборки конструкций

ПП РФ № 509, ГОСТ Р 21.101-2020, СП 48.13330.2019
3. Расчёт отходов и смета • Определение объёмов строительного мусора (~489 м³)

• Классификация отходов по ФККО (код 8 12 901 01 72 4 — IV класс)

• Формирование локального сметного расчёта на погрузку, транспортировку и захоронение

Приказ Росприроднадзора № 242, Методика РИМ-2020, ФЕР 46
4. Оформление и сдача • Подготовка графической части (схемы производства работ, планы зонирования)

• Передача документации заказчику с актом сдачи-приёмки

Требования договора № 158/23/ПД, ГОСТ Р 21.101-2020

Поскольку объект находился на территории действующего предприятия, в проекте были предусмотрены дополнительные меры:

  1. Организация опасной зоны:
  • Расчёт зоны развала;
  • Опасная зона от падения предметов;
  • Минимальное расстояние от платформы экскаватора до ограждения.
  1. Технология демонтажа:
  • Механизированный метод (исключены взрывные работы);
  • Последовательность: от кровли к фундаментам, с погрузкой мусора в самосвалы;
  • Использование экскаватора ЕТ-18 ТВЭКС (123 л.с.) с гидромолотом и ковшом «обратная лопата».
  1. Экология и утилизация:
  • Все отходы классифицированы по ФККО, вывозятся лицензированным транспортом;
  • Захоронение — на специализированном полигоне с оформлением актов приёма-передачи;
  • Пылеподавление путём орошения зоны работ.
  1. Пожарная безопасность:
  • Ограждение площадки с установкой знаков по ГОСТ 12.4.026-2015;
  • Комплект первичных средств пожаротушения (песок, огнетушители, багры);
  • Инструктаж персонала с регистрацией в журнале.

Что получил заказчик в итоге

Полный комплект проектно-сметной документации:

  • Раздел ПОД с технологией демонтажа, схемами строповки и зонирования;
  • Ведомость объёмов работ с формулами расчёта;
  • Локальный сметный расчёт на утилизацию строительного мусора;
  • Графические приложения: схемы производства работ, планы опасной зоны, последовательность разборки;
  • Пояснительную записку с обоснованием принятых решений.

Почему это важно для заказчика

  • Скорость: Проект разработан за 15 рабочих дней — заказчик оперативно получил документы для подачи в контролирующие органы.
  • Прозрачность: Все расчёты объёмов мусора выполнены по утверждённой методике, что исключает претензии надзорных ведомств.
  • Безопасность: Проект снижает риски для персонала и соседних объектов за счёт зонирования и технологической последовательности работ.
